上海科教基地(一期)项目形象进度

发布者:基本建设处发布时间:2025-01-22浏览次数:2304

一、效果图

二、施工前现状(2023年11月)

三、 开工典礼(2023年12月)

四、 桩基施工(2024 年 2 月)

五、 基坑支护施工(2024 年 4 月)

六、土方外运(2024年6月)

七、02-06地块出正负零(2024年8月)

八、02-02地块地下室结构施工(2024年9月)

九、02-02地块整体地下室出正负零(2024年11月)

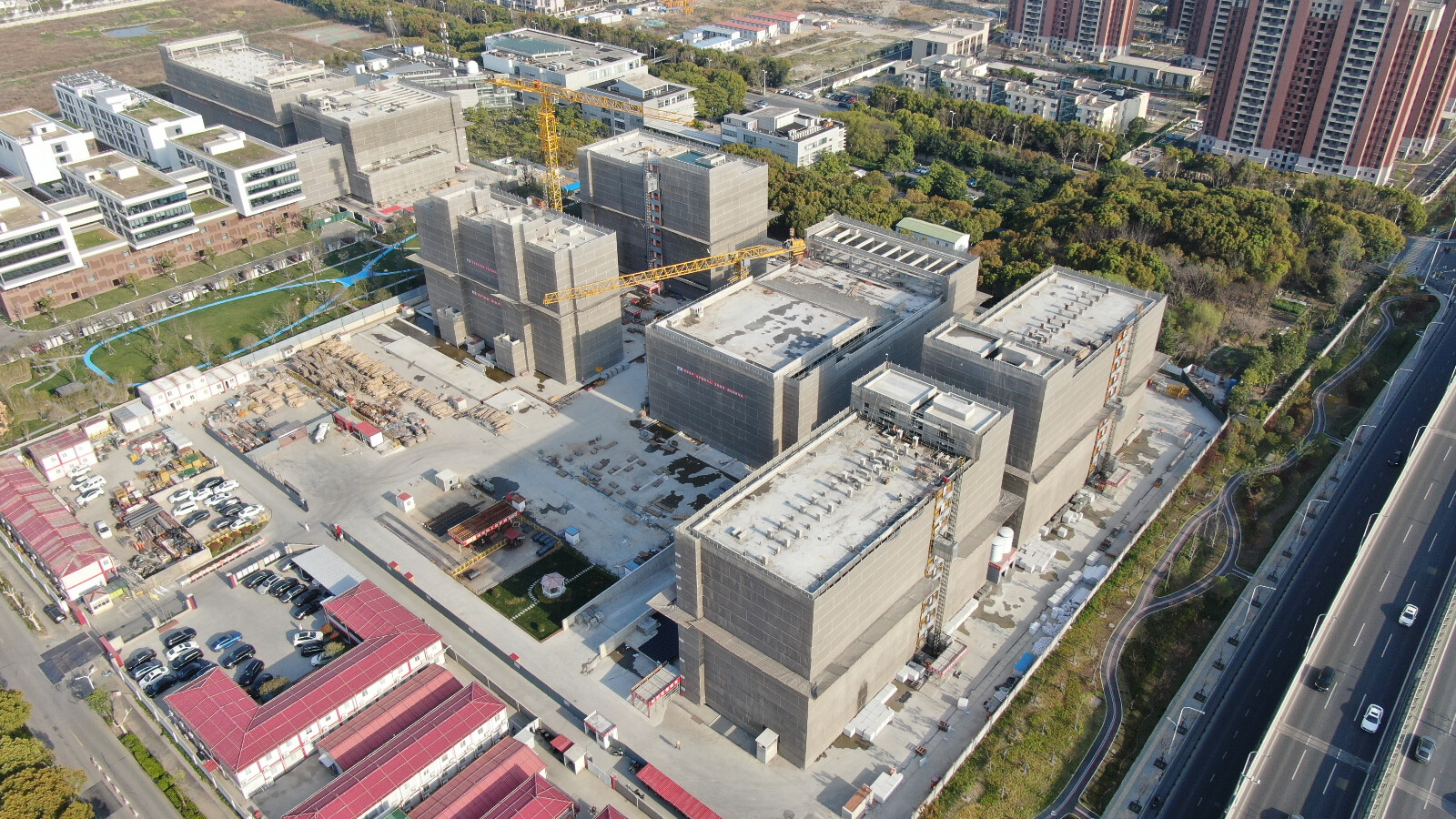

十、拓展科研平台A1结构完成封顶(202412月)

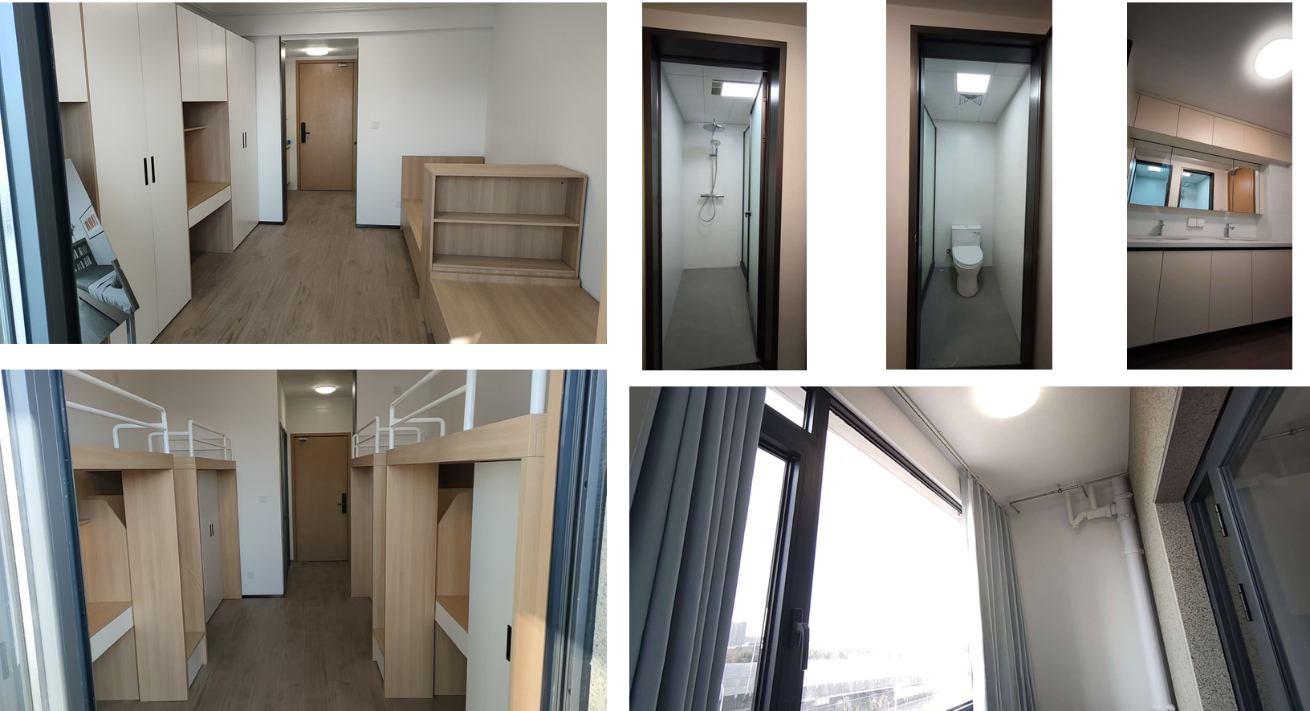

十一、02-06地块两栋单体结构完成封顶(2025年1月)
